Sergey
Можно делать как - задачи на SP, а на второй части планирования технические таски в часах. Очень удобно.
Anonymous
ну я к тому что бесполезная штука
Anonymous
только путает и дает ровно ничего
Pavel
ну то есть инвестор спрашивает через сколько будет говорим 2 стори поинта если разраб не с похмела
Денис, повторюсь, если инвестор спрашивает "когда" - говорите через сколько спринтов.
Pavel
sp - не мера времени.
Sergey
ну то есть инвестор спрашивает через сколько будет говорим 2 стори поинта если разраб не с похмела
Да не спланируете вы. Могут и требования поменяться и зависимости вылезти ... может разраб заболеть.
D.
ну то есть инвестор спрашивает через сколько будет говорим 2 стори поинта если разраб не с похмела
использование SP в отрыве от итеративного подхода бессмысленно. Вы не сможете SP конвертировать в часы. Вернее сможете, но это будет неверная информация. Поэтому, как и говорят выше коллеги, апеллировать надо к итерациям, а не "часам/дням/етс"
Armen
@AUGmoscow
в смысле спросить у них?)
Anonymous
ну как же не могу у меня если я знаю количество рабочих часов в спринте и количество законченных поинтов за прошедший спринт
Armen
а что ни у кого таких проблем нету? все пряи работают над внутреними проектами и могут одновременно и рисовать и кодить?)
Armen
просто вопрос про джиру же

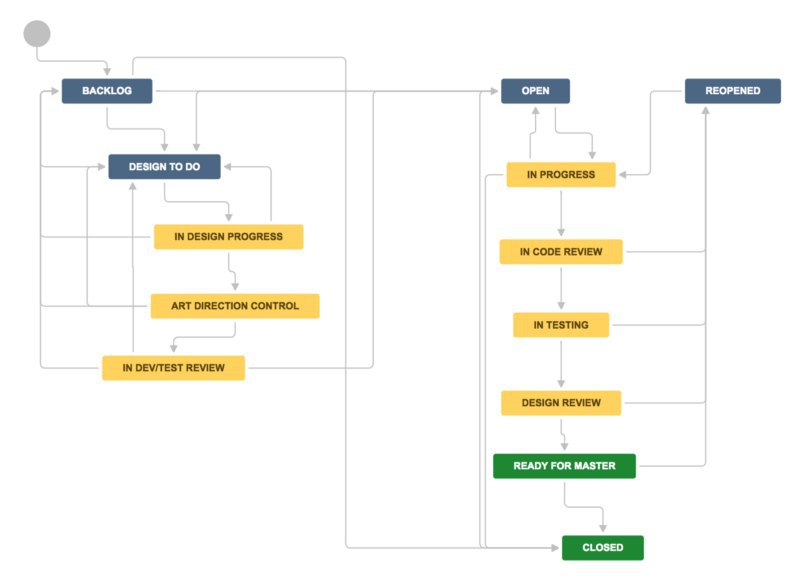

скорее как в условиях джиры ведется и планируется проект
Vladimir
Мне скучно про жиру читать, я лучше полу-троллинг от Дениса почитаю :)
D.
ну как же не могу у меня если я знаю количество рабочих часов в спринте и количество законченных поинтов за прошедший спринт
Так у вас над Юзер стори работают в идеале несколько человек, а не один. Плюс velocity не будет статичен. Как вы потом объясните почему у вас в этом спринте команда работала 60 часов, а не 80, например?)
Pavel
Ну как жеж забудишь такие эпичные грабли, на которые буквально каждая первая команда наступает :)
Mikhail
Погодой, пробками, чемпионатом и "Вася в отпуск ушел".
D.
В таком случае могу только пожелать удачи с этим!) Я такое никогда не пробовал. Будет здорово если поделитесь опытом с остальными в этом чатике по прошествии какого-то времени.
Anonymous
Vladimir
Что-то без огонька сегодня. Наверняка "опытные процессники" смогут дать точную дату релиза и выполнить обещание, но на практике я такого не встречал никогда. Чаще бывает так что под давлением большого и страшного босса дают нереалистичную дату, а затем заставляют впахивать всех остальных да и себя тоже ) Вот такое я видел много раз. Возникает даже такое подозрение что деражть своих сотруников виноватыми это такой стиль управления.
Vladimir
Кому?
Anonymous
ну тому кто спрашивает
Vladimir
Можно
D.
нельзя дать реалистичную дату?
чем выше уровень неопределенности, тем ниже вероятность точной даты. Даже на конвейере, где люди повторяют из раза в раз одну и ту же механическую работу, могут случиться неполадки, больничные, ЧП. Что уж говорить про интеллектуальный труд с высокой степенью неопределенности.
Anonymous
ну так вот тут говорят что в стори поинтах только
D.
Я бы сказал что скорее можно дать реалистичный диапазон
D.
но не конкретную дату
Anonymous
ну ты же и говорил
Anonymous
и вот опять
D.
когда я такое говорил?) Я сразу сказал что это только один из возможных способов относительной оценки)
Vladimir
ну так вот тут говорят что в стори поинтах только
Дату в стори поинтах вряд ли получится дать )
D.
есть еще T-shirts size, попугаи, etc
Anonymous
но обычно спрашивают: "Когда будет готово вот это"
Anonymous
никто же в тишотах не просит
Vladimir
Anonymous
тебе на следующей зп ничего не дали ты спрашиваешь когда и тебе ну там месяц плюс минус год
Anonymous
как-то так
D.
Ответ который обычно даю я такой: "Команда может дать вам сейчас цифру с потолка, или же вы можете дать ей поработать несколько спринтов и тогда они смогут вернуться к вам с реалистичным диапазоном"
D.
опять же, оч странный инвестор если его интересует дата выпуска конкретной юзер стори (юзер стори != фича "от и до"), а не фичи или куска проекта
Anonymous
то есть типо через месяц только сможем примерно оценить ?
D.
если позиция этой задачи в бэклоге не будет меняться (что очень вряд ли), то да - можно будет спрогнозировать диапазон когда это случится с точностью до 1-2 спринтов
Vladimir
тебе на следующей зп ничего не дали ты спрашиваешь когда и тебе ну там месяц плюс минус год
Да загвоздка. Или обмануть и быть виноватым или без зп остаться. Такая страшная штука - работа в старомодных компаниях )
Mikhail
но обычно спрашивают: "Когда будет готово вот это"
Рекомендую: https://www.amazon.com/Software-Estimation-Demystifying-Developer-Practices/dp/0735605351
============ FALCON ============
Да отличная книга)
============ FALCON ============
Тоже рекомендую
============ FALCON ============
А кто спрашивает?
На это утверждение можно ответить у меня обычно не спрашивают)
Nikita
#whois Всем привет! ⚜Наш проект называется КСУТО (комплексная система управления техобслуживанием), облачный сервис автоматизации управления техобслуживанием зданий, сооружений и оборудования. ⚜Я Инженер эксплуатации зданий и сооружений. ⚜Могу быть полезен с выходом на Великобританию, Вьетнам и Дальний Восток России. ⚜Сейчас проект нуждается в структуризации планирования, этим и интересно это сообщество - узнать побольше про agile и минимизировать процесс до критично важных шагов. ⚜Я с Сахалина, соучредитель проекта с Питера, а сейчас оба находимся в Москве. ⚜Группу нашел через поиск в телеге.
Anonymous
если позиция этой задачи в бэклоге не будет меняться (что очень вряд ли), то да - можно будет спрогнозировать диапазон когда это случится с точностью до 1-2 спринтов
я наверное не правильно выразился это не задача и не фича обычно спрашивают ну когда будет уже готова новая система оплаты (там например реинтегрировать со старой платежной системы на новую на сторой договор заканчивается и продлять не хотят)?
D.
Ну если у вас эта задача лежит в бэклоге, допустим, 8 по счету и "весит" 5 SP. Перед ней семь сторей суммарный "весом" 40 поинтов. Вы знаете что velocity Вашей команды 22 стори поинта, т.к. в последних трех спринтах команда "закрыла" 18, 28 и 20. Значит можно говорить что скорее всего вы выполните эту задачу либо в спринте n+2, либо в спринте n+3 , если ее положение в бэклоге не изменится - отсюда даете и "вилку" инвестору. Важно понимать что это именно forecast, не commitment. Прогноз погоды тоже не всегда бывает точным.
Pavel
Ну да.
Pavel
А можно усложнить модель, добавить туда еще тренд роста бэклога после каждого спринта и вариативность эстимейтов
Nikita
Посоветуй плз пару-тройку ссылок почитать / посмотреть про agile? Очень много хлама в сети валяется..
Vladimir
повторю вопрос, может кто всетаки сталкивался с такой проблемой? или всем прям по чистому скраму работают, с внутреними проектами, где не надо дизайн согласовывать с заказчиком?
Можно считать создание дизайна частью подготовки истории к работе т.е. артефактом груминга (или как он сейчас называется?). Тогда задачу можно совсем не создавать :)
Vladimir
Тогда просто внести отдельный таскать в спринт ) а потом на ретроспективе решите норм лм
Sergey
Но без Массоннелла все равно не обойтись. Я его рассматриваю как справочник. Книга есть на русском. Одна из самых крутых по управлению проектами.
Shamil
повторю вопрос, может кто всетаки сталкивался с такой проблемой? или всем прям по чистому скраму работают, с внутреними проектами, где не надо дизайн согласовывать с заказчиком?
Соглашусь, с тем что дизайн - это часть требования, выносите его за контур спринта. Готовьте дизайны на этапе формировния требований.
Shamil
Sergey
А как попытаться сделать проект к сроку неплохо написал Голдратт в "Критической цепи".
Sergey
Соглашусь, с тем что дизайн - это часть требования, выносите его за контур спринта. Готовьте дизайны на этапе формировния требований.
+1. Но time2market сильно растет. Увы. Я видел и модель, когда тестирование выносили за рамки спринта. Но заказчик ругался на сроки поставки... Время то почти удваивалось.
Sergey
А если у нас просто проект (замена старой системы и в прод выходим когда можно старую отключить), то самая большая засада - пропущенные требования. И тут никакой SCRUM не поможет. Нужен спец прекрасно владеющий техникой верификации требований на полноту. А таких на рынке ОЧЕНЬ мало. Очень-очень.
Sergey
value-stream mapping, use cases, BPML...
Все так. И еще куча нотаций. Но. Как их писать учат очень многие. А вот как верифиировать на полноту... Мне известны всего пара источников. При том, что прочел я очень до фига.
Sergey
А в чем причина необходимости верификации на полноту?
Их несколько. 1) пропустили требовиния (я видел ТЗ c пропуском 85%) - неверно сделали расчет сроков. Получили Денверский аэропорт.
Pavel
Их несколько. 1) пропустили требовиния (я видел ТЗ c пропуском 85%) - неверно сделали расчет сроков. Получили Денверский аэропорт.
Ключевой вопрос - зачем делать проекты с попыткой вычислить скорки настолько заранее,
Sergey
2) есть вариант хуже. Сильно хуже. Иногда из пропуска небольшого процента требований допускают архитектурные ошибки. И усе. Допилить нельзя. Слышал такой случай, что из-за пропуска всего одного требования выкинули уже написанную систему.
Pavel
+ попытка выяснить ВСЕ требования на 100% до старта проекта гарантирует, что что-то будет пропущено, а что-то понять неверно
Pavel
Бонусом, например, идет strangler pattern, который позволяет поверх окаменевших отложений legasy добавлять новые модные и гибкие фичи быстро и без дорогой ошибки.
Sergey
Ключевой вопрос - зачем делать проекты с попыткой вычислить скорки настолько заранее,
Если софт лишь малая часть проекта. Например: "Национальный центр управления в кризисных ситуациях МЧС России" Без софта эту штуку було несколько сложно сдать. А весь проект более 3 миллирдов долларов.
Pavel
Вторым бонусом идет скорость поставки.
